紫荆山路花寨站地铁口积水点治理暨郑航北路雨水箱涵顺利完工

来源:市政项目一部 编辑:张博 发布日期:2022-06-14 16:22:30 点击数:12295

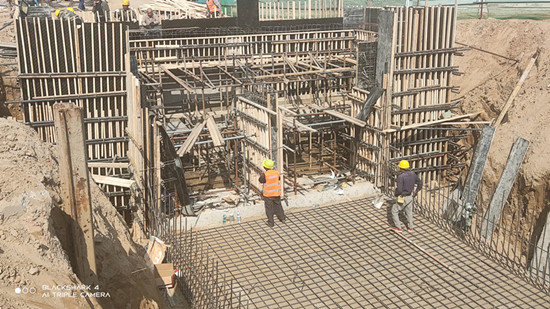

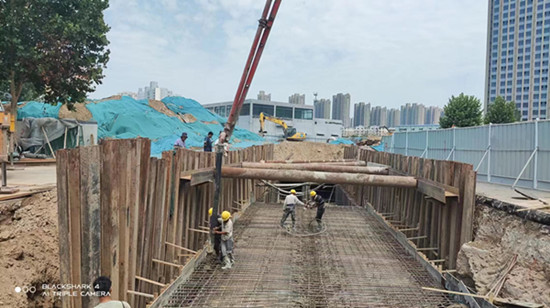

五黄六月天,焦麦炸豆时。6月13日,在郑州市纪委督导组、城管局及集团公司相关负责人注视下,最后一个施工单元混凝土浇筑完成,郑航北路雨水箱涵暨紫荆山路花寨地铁口积水点治理项目完美收官。该工程既是郑州市“7·20”特大暴雨灾害以案促改专题活动任务,同时又是郑州市2022年“断头路”打通工程最后一个重要节点。

征收拆迁难。紫荆山路口“天价坟”迁移、通站路东侧花寨社区“白事房”征拆一直是制约工程顺利推进的难题。我公司一方面充分利用“断头路打通”的政策支持,一方面积极协调管城区政府及紫南办事处推动征拆工作。4月23日征迁问题全面解决,赢得了工程上的主动。

封路保通压力大,外围干扰因素多。通站路为城市主干道,车流人流量大,需采取半幅施工、半幅保通方案,24小时不间断疏导交通。五月份疫情期间通过市城管局协调办理物料运输及土方运输车辆防疫通行证,要求施工人员封闭隔离在工地现场,保障工地稳步推进;六月农忙季节,施工单位调遣加派工人,做到麦收期间人员不减少,工序不滞后。

施工技术难度大。跨越运营中的地铁2号线,采用了“静力切割”等先进的特殊工法工艺,对地铁站台及雨水箱涵内外防水加强,安全评估、动态监测贯穿始终。在专家指导下,优化设计和施工方案,通过调整断面结构、提高结构安全系数等措施,破解砼养护龄期对工期的刚性约束,保证在主汛期来临前工程投入使用。

管线迁改协调难。现状通站路的国防光缆、电力线杆、自来水、天然气、路灯杆、现状雨污水管道、人行道法桐、绿化带的迁改或保护,给保工期带来重大挑战。

各级领导全方位督导协调、各参建单位全力配合协助、各项目负责人自我加压主动作为,采用“五加二、白加黑”工作模式,争分夺秒完成各项迁改、施工任务,众志成城、克难攻坚,全力保障了积水点治理工作提前完成。
